プランC(歴史自然景観の整備)の概要と進捗
ページID:1014394 更新日 令和7年4月24日
溜池保全の見直し
水資源の利用、雨水調整、都市景観などの観点から将来にわたって保全していく溜池を明確にし、防災工事や活用を促進します。
進捗状況(今後の予定を含みます。)
- 水と緑の貴重な自然環境の保全と、安全で安心して生活できるまちづくりの両立を目指すため、「春日市ため池保全等基本計画」を策定しました(令和4~6年度)。本計画では、ため池の特徴や防災上の課題などを整理するとともに、目指すべき姿に向かうための施策方針を示しています。
- 大牟田池耐震補強工事を実施します。大牟田池については、令和4年度に寄附採納し、令和5年度に工事基本設計を実施し、令和6年度に事業に関する福岡県との調整をしました。令和7年度は、詳細設計を実施し、令和8・9年度に工事を行う予定です。
史跡を活かしたまちづくり
日本史上最初の国「奴国」の中心地とされる「須玖岡本遺跡」を含む奴国の丘歴史公園周辺の整備活用など自然と歴史が一体となった環境づくりを進めます。
進捗状況(今後の予定を含みます。)
須玖岡本遺跡
史跡須玖岡本遺跡は、中国の歴史書に記された「奴国」の王都である須玖遺跡群の中核的な遺跡です。全国に誇るこの貴重な遺跡を適切に保存し、活用を図るため、史跡公園として整備します(令和8年度供用開始予定)。須玖岡本遺跡が「地域の宝」として、次世代に継承され、「憩いの場」として地域の人が住みよさを実感できるような整備にします。
- 須玖岡本遺跡整備基本構想を策定しました(令和5年度)。
- 須玖岡本遺跡整備基本計画を策定しています(令和6・7年度)。

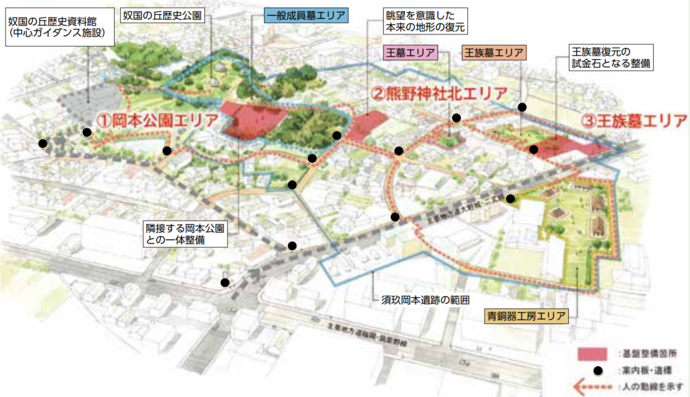

- 整備に先立ち、基盤整備工事(3エリア)を行うため、測量設計を実施しました(令和5・6年度)。今後、基盤整備工事を実施します(令和7・8年度)。
エリア | 工事の概要 |
---|---|
岡本公園エリア | 奴国の丘歴史公園に隣接する岡本公園の再整備に合わせ、歴史公園からの導入部となる入口広場、遊び場、グラウンド、休憩所などを設置し、須玖岡本遺跡の周知を図ります。 |
熊野神社北エリア | 中間地点の熊野神社北エリアには、休憩所、芝生広場、遺構解説などを設け、憩いの場を形成します。 |
王族墓エリア | 須玖岡本遺跡北側の玄関口・エントランス拠点として、入口広場、休憩所、遺構解説、多目的広場、緩衝緑地などを設けます。 |
大土居水城跡の整備
- 東側土塁保護の整備(令和4年度)に続き、西側土塁の保存整備を行いました(令和5年度)。令和5年度整備では、史跡の価値を分かりやすく伝え、全体像をイメージできるよう模型を設置しました。また、発掘調査で明らかになった土塁の構造を解説板で紹介しています。
- 東側土塁(北西側)保存整備に向け、発掘調査を実施しました(令和6年度)。今後は、測量、設計、整備工事を進めます。
- 東側土塁(土塁断面)保存整備に向け、発掘調査を実施します(令和7年度)。その後は、測量、設計、整備工事を進めます。
天神山水城跡の整備
- 南側土塁ゾーンの調査・設計を行いました(令和5年度)。
- 南側土塁広場地元説明会、南側土塁広場整備を行いました(令和6年度)。
水と緑の都市空間の形成
市民の憩いの場として親しまれている白水大池公園と春日公園を中心に、溜池、公園、緑地、街路樹などを活かした「水と緑のネットワーク」を形成し、自然と調和した都市空間づくりを進めます。
進捗状況(今後の予定を含みます。)
水と緑のネットワーク形成
- 水と緑のネットワーク形成計画を策定しています(令和6・7年度)。
- 自然と調和した都市空間づくりのため、公園の再整備を進めます。
公園 |
スケジュール(予定) |
---|---|
惣利公園 | 令和6年度:測量設計、令和7年度:工事 |
大牟田池自然公園 | 令和6年度:測量設計、令和8年度~:工事 |
大丸池公園 | 令和7年度:測量設計、令和8年度~:工事 |
紅葉ヶ丘第3公園 | 令和6年度:測量設計、令和8年度~:工事 |
魅力ある公園づくり
- 公園の持つ価値を一層向上させ、利用者や民間事業者との連携を加速し、魅力ある空間を創出するため、公園利用者のニーズが高い「飲食サービスの充実」に向け、キッチンカーや仮設店舗での飲食物の販売を行う民間事業者を募集し、白水大池公園、春日西多目的広場公園、位瀬公園、奴国の丘歴史公園で実証実験を実施しています(令和6・7年度)。
- 白水大池公園の駐車場について、目的外駐車対策を含めた効率的な利用促進と利便性の向上及び財源の確保を図るため、駐車場の有料化を進めます(令和6・7年度)。また、カフェの誘致に向けた取り組みも進めます(令和7年度)。
市民活動交流地区(大谷地区周辺)の緑化
- プランAの市中央部市民活動交流拠点整備事業と連動し、市民活動交流地区(大谷地区周辺)の緑化を推進します。令和5年度に策定した計画に基づき、主に次の事業に取り組みます。
事業 | スケジュール(予定) |
---|---|
大南公園の再整備 | 令和6年度:用地買収、令和7年度:測量設計、令和8年度:再整備工事 |
大谷緑地の整備 | 令和6年度:用地測量、令和7年度:用地買収、令和8年度:測量設計、令和9年度:整備着手 |
小倉東公園の再整備 | 令和7年度:測量設計、令和8年度:再整備工事 |
大谷公民館の緑化 | 令和7年度:緑化工事 |
街路樹の植栽
- 筒井小倉線街路植栽工事を実施しました(令和5年度)。
- 街路樹等景観形成計画を策定し、市内7路線に89本の街路樹を植栽しました(令和6年度)。今後も、順次植栽を進めます。
関連情報
PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。
このページに関するお問い合わせ
経営企画課 企画担当
〒816-8501
福岡県春日市原町3-1-5
市役所5階
電話:092-584-1133
ファクス:092-584-1145
経営企画課 企画担当へのお問い合わせは専用フォームへのリンク
